摘要:結合南水北調工程分析了實行不平衡報價的原因、報價策略、常見組合及合理降價的措施。
關鍵詞:不平衡報價;結算效益;報價組合。
不平衡報價策略指在維持投標總報價基本不變的情況下通過抬高或降低某些單價或費用從而提高結算效益的報價策略。面對激烈的市場競爭,投標報價愈來愈低,不平衡報價已是許多承包商取得經濟效益的重要手段,經常被采用。不平衡報價適用于單價承包項目,下面結合一些工程實踐談談自己的幾點看法與體會。
1.不平衡報價存在著潛在的結算效益

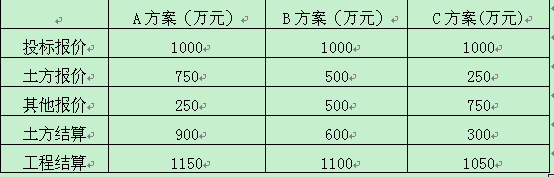

不平衡報價存在著潛在的結算效益。為說明此問題,通過一個工程實例來驗證。假定某工程投標報價為1000萬元,其中包括土方開挖50萬m3;設定土方開挖單價分別按15元/m3(A方案)、10元/m3(B方案)、5元/m3(C方案)三種報價方案,在施工時土方開挖工程量假設增加20%的情況下,其結算情況如下表。
從上表可以看出:
1.1在土方單價不同的A、B、C三個方案中,如果土方開挖工程量增加20%,其最終結算分別為1150萬元、1100萬元、1050萬元,存在著結算差異;反之,如果土方開挖工程量減少20%,其最終結算分別為850萬元、900萬元、850萬元。也出現結算差異。不同的報價風格,在工程量出現變化,結算出現差異,不平衡報價的作用一目了然。
1.2如果在該工程取消全部土方開挖項目,其結算值分別為250萬元、500萬元、750萬元,不平衡報價的結算差值明顯加大。
2.投標階段工程量與結算階段工程量存在差異的原因
由于投標階段工程量與結算階段工程量有時存在著一定的差異,成熟的承包商能夠在投標時發現這個差異,留下伏筆,使用不平衡報價策略,增加投結算效益。為什么投標階段工程量與結算階段工程量有差異呢?主要有以下幾種因素。
2.1設計變更。無論什么原因引起的設計變更,必然帶來工程量的變化。
2.2地形、地貌的變化。招標工程量多采用初步設計階段的工程資料編制,從初步設計到施工往往需要較長的時間,地形、地貌發生變化實屬正常。
2.3有些工程量難以認定。許多工程量清單中列出生活垃圾與建筑垃圾、壤土與砂土等相似或相近工程量清單,實際時很難準確界定。
2.4設計精度應起的地質變化。由于設計精度的原因,必然引起土質、石質等地質情況與實際的不相符,帶來了相關工程量的變化。
2.5移民征遷。移民征遷直接影響著取土場、棄土場的運距甚至施工方案的取舍,必然帶來工程量的變化。
2.6工程量的計算方法與計算精度不同。招標工程量一般由設計單位提供,設計人員通過相關的工程量計算匯總成工程量清單;而結算工程量由承包方計算,需通過監理、業主代表的各方核實。由于結算工程量涉及各方的直接經濟利益,和招標工程量相比顯得更準確、更翔實。
3.不平衡報價的報價策略
3.1工程量可能增大的項目適當高報,反之低報。要做這一點,必須在投標階段核實所有工程量,還需要認真勘察地形、地貌,結合圖紙情況做綜合判斷。
3.2有潛在設計變更的工程項目適當低報,這需要承包商有豐富的施工經驗。
3.3工程量較小的項目適當高報。如土方開挖項目中有少許石方開挖,石方開挖項目就可高報。若實際工程量無變化或減少,結算損失不大;但是發生石方增加許多的情況,則可帶來相當可觀的結算效益。
3.4同一內容的不同項目的單價適當錯位報價,如土方開挖項目,一般出現多項,而承包商往往用一個單價。若想取得比較好的不平衡結算效益,必須錯位報價,特別是相近相鄰的不同項目的同一內容的報價更加如此。
3.5有利于資金盡早回收的不平衡報價策略。如南水北調項目,前期需投入大量資金購入專用設備,為緩解資金壓力,可對臨時建筑及土方開挖等項目適當高報。
4.不平衡報價的四大組合
不平衡報價通過抬高或降低某些單價或費用來實現。理論上任何兩個項目或費用均可實現不平衡報價的組合,下面結合南水北調工程報價來闡明不平衡報價的特殊組合。
4.1工程與土石方工程的組合。由于砼工程尺寸固定,設計變更潛在機會少,所以適當低報;相反與砼項目對應的工程量較大的土石方工程應適當高報。
4.2土方開挖與土方回填項目。很難實現土方開挖與土方回填項目同步增大,特別是存在土方挖填平衡情況下,土方開挖增大往往意味著土方回填的減少,因而,土方開挖與土方回填項目應根據情況適當錯位報價。
4.3土方開挖項目中1Km運價與超增運價格的錯位報價。南水北調土方開挖項目一般規定棄土運距1Km,而實際運距遠遠大于此,在維持整體土方開挖單價情況下適當增大超增運工序單價意義巨大,同樣的情況適合土方回填。
4.4土石方開挖項目的不同土質、石質的不平衡報價組合。南水北調項目中有土方開挖、壤土開挖、砂土開挖等,石方開挖分強風化、弱風化等。這些難以具體認定的工程量采用不平衡報價組合效果明顯。同樣的情況適合于交通橋、生產橋的灌注樁造孔項目。
5.合理降低報價的措施
不平衡報價的核心是提高部分報價,同時對應的必須降低某些報價。在總報價大大低于正常預算情況下,必須采取合理的降價措施維持整體報價的合理性。
5.1采用土方平衡,采用土方平衡方案可大大降低土方工程總報價,而土方單價并不需要降低。實際施工中若土方平衡難以實現可通過索賠途徑追要損失。
5.2采用砼實際配合比。加入外加劑的砼實際配合比參考配合比報價低不少,同時更加合理。
5.3采用工程造價信息的低價部分。由于造價信息的時效性,其造價水平并不代表實際水平,特別是砂、石骨料地方材料與造價信息指導價出入較大。采用工程造價信息的低價部分既降低了報價,又為將來索賠提供理論依據。
5.4降低計劃利潤。在投標文件編制之初就采取降低計劃利潤等早期降價措施,可防止突然降價法破壞已制訂的不平衡報價策略。
以上就不平衡報價粗淺地談談自己的看法與體會,適度地應用之可帶來一定的經濟效益;然而一味的強調不平衡報價,影響了報價合理性和中標結果,就得不償失了。
參考文獻:
⑴張貴良,牛季收.施工項目管理.北京:科學出版社,2004.
⑵韓同銀,劉慶凡.建設項目施工組織與管理.北京:中國鐵道出版社,2005.
⑶劉武成,黃南清.施工組織設計與造價計價.北京:中國鐵道出版社,2005.
⑷馬純杰.建筑工程項目管理。杭州:浙江大學出版社,2004.
⑸嚴薇.土木工程項目管理與施工組織設計.北京:人民交通出版社,2003.
⑹尹貽林.工程造價計價與控制.北京:中國計劃出版社,2003.
文章標題:投標中不平衡報價策略
轉載請注明來自:http://www.56st48f.cn/fblw/jingji/xiangmu/2973.html
攝影藝術領域AHCI期刊推薦《Phot...關注:105
Nature旗下多學科子刊Nature Com...關注:152
中小學教師值得了解,這些教育學...關注:47
2025年寫管理學論文可以用的19個...關注:192
測繪領域科技核心期刊選擇 輕松拿...關注:64
及時開論文檢索證明很重要關注:52
中國水產科學期刊是核心期刊嗎關注:54
國際出書需要了解的問題解答關注:58
合著出書能否評職稱?關注:48
電信學有哪些可投稿的SCI期刊,值...關注:66
通信工程行業論文選題關注:73
SCIE、ESCI、SSCI和AHCI期刊目錄...關注:121
評職稱發論文好還是出書好關注:68
復印報刊資料重要轉載來源期刊(...關注:51
英文期刊審稿常見的論文狀態及其...關注:69
經濟論文范文
郵電論文 文化產業論文 特許經營論文 餐飲管理論文 房地產論文 人力資源論文 項目管理論文 工商企業管理論文 家政論文 物業論文 國際貿易論文 電子商務論文 審計論文 財會論文 統計論文 財稅論文 銀行論文 證券論文 保險論文 金融論文 經濟學論文 市場營銷論文 旅游論文
SCI期刊分析
copyright © www.56st48f.cn, All Rights Reserved
搜論文知識網 冀ICP備15021333號-3
