[摘要]在城市排水工程頂管施工中,由于土質變化、設備和操作等因素的影響,會在施工中出現管道偏差的現象。此時施工中的糾偏工作就顯得非常重要。本文結合太倉市沽塘街污水頂管實際施工經驗,針對在粉質粘土地質情況下,局部地質特殊情況引起管道產生偏差的原因進行了分析,并對采取糾偏控制措施進行了總結。
[關鍵詞]手掘式,頂管施工,偏差,原因,糾偏
1、引言
頂管施工技術近年來在我國發展迅猛。市政工程中采用頂管施工可以將作業面移入地下,從而避免了對地面交通的影響。只要施工前選線合理,施工方法恰當,構筑物并不妨礙施工的正常進行。手掘式頂管是使用最早也是使用最多的方法,以其操作簡便、設備少、施工成本低,施工進度快等優點,且較易排除地下障礙物為許多工程采用,手掘式頂管工作原理是依靠人工在管內前端挖掘泥土,然后用小型軌道車將泥土運出管道,再吊出工作井,管道的推進依靠油缸的壓力將管道按照預先設置的中心控制線推進,本工程采用頂管用管材為平口懸輥工藝鋼筋砼管、T型接口。
2、問題的提出
太倉市古塘街污水管頂管在太倉市是首次使用,污水管道從南到北,污水管道設置為Φ1200鋼筋砼懸輥管,窨井平均間距60米,土層為粉質粘土,施工方法主要由以下幾個因素決定的:
2.1古塘街沿線管線較多,錯綜復雜。
2.2古塘街道路狹窄,路面為砼路面寬度僅有7米,街道兩側高層建筑較多。
2.3管道設計深度滿足頂管要求深度,平均深度3.8米。
2.4要求在不中斷交通情況下施工。
根據地質資料情況,確定采用自然平衡法手掘頂管。工藝流程:挖頂進工作坑→邊挖邊放沉井→吊裝鋼筋砼管到軌道上→裝密封圈→開啟油泵推進→出泥土→管道貫通→拆除工具管→砌檢查井→回填。由于工期較緊,在經過一定的準備研究之后,決定對古污2#井至古污3#井進行試驗性頂進,兩井之間距離52米,古污2#井為工作井,采用鋼筋砼沉井,古污3#井為接收井,采用鋼板樁支撐圍護,對周圍土體進行壓密注漿加固,保證土體結構穩定,防治坍塌。這段頂管主要目的是進行設備的測試及現場技術數據采集分析,以便了解地下實際土質情況,適應施工環境,掌握頂管設備運行情況,合理組織操作,通過對起始掘進段的頂管情況進行分析總結,進一步調整各項施工技術數據,優化下一步頂管施工方案。在前十四米頂進中,施工情況基本正常,在以后頂進中發現機頭逐漸偏高,在采用機頭糾偏措施后,還難以控制向上偏移趨勢,頂進32米后管道偏離設計位置8cm,嚴重超過規范要求的+30mm至-40mm的范圍。在封閉機頭后,停止施工,商討解決方案。
3、問題分析
古污2#井至古污3#井施工前,提前對頂管段土體進行處理,其中主要措施是:井點降水,井壁四周壓密注漿加固土體,采用PH1200懸輥鋼筋砼管,接口采用T型鋼套環,施工段地質情況如下:

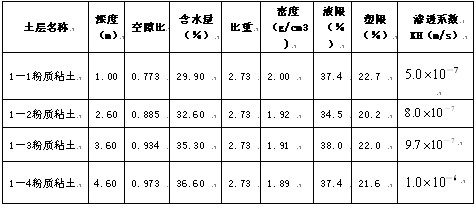

這段管道設計埋設深度為3.827~3.813米,污水管位于1-3至1-4層粉質粘土層,頂管正面阻力變化不大,含水量較大,滲透性強。施工人員在掘進時發現上面土層向下掉落現象,泥水流大,水溫較高,經檢查發現,施工位置東側,約2米處有一舊污水管道,從浴室流出的熱水流到浴室管道,經檢查污水管道接口及窨井處有大量漏水現象。從以上觀察分析,污水管露出熱水經地層滲透到頂管范圍,特別是頂管推進速度慢時,粉質粘土在水壓沖刷下,形成泥水俱下的現象,管道頂部土層掉落,管道上部失去土壓力約束,致使管道朝上方偏移;另一個原因是含水量大于質地報告,在軟塑粘土層上,由于浮力作用,機頭漂移不定,難以控制。
3、處理方案
通過檢查分析,找到管道偏移的影響因素,有的放矢,抓住主要矛盾解決問題。
3.1管道換置

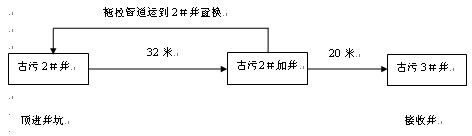

確定機頭實際位置,在古污2#沉井以北32米處,也就是機頭位置開挖,制作一座鋼板樁井沽污2#加井,尺寸3m×6m,其作用之一是拖拉出古污2#至2#加段超高管道;作用之二是頂進古污2#加至古污3#段20米長余下的管道。所以古污2#加井即是工作井又是接收井。

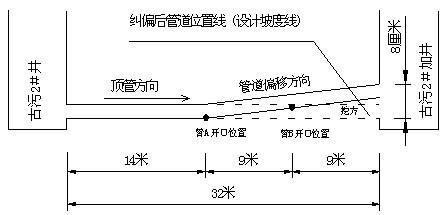

將偏移過高的兩節管子A、B下端鑿開,人工挖土至設計標高后,開始從古污2#井內頂管推進向古污2#加推進,這樣當開口的管子向前推進一節管長,后面管子就會降低到挖土后的設計管道標高,即可達到糾偏的目的,在開口的管子下面進行挖土,這樣一節一節將偏高管子置換出來,頂出的管子從古污2#加吊出,這樣循環進行,達到管道置換,消除誤差的目的。
當管道調整到設計標高后,將頂管設備移到2#加井,將古污2#加至古污3#之間20米管道頂完。
3.2采用壓密注漿工藝,將置換管道上部空隙填充加固,使管道和土體接觸良好,增加管道上部土壓力,同時也防止道路下陷,影響交通。
3.3切斷地層水源,將舊的污水管道封閉,污水管道水流暫改方向, 為頂管提供良好的土質環境。
3.4.提高井點降水質量,維護井點管正常工作,設立觀察井,.使井點降水范圍與頂管同步速度進展。一但完成頂管地方,應立即拆除井點管,恢復底層水壓,防止過度降水對周圍建筑物的影響。
結束語:在頂管前方遇到一條河道時,設計管道在河底下1.5米處,采用的方法是通過圍堰,填土加壓,這段管道也順利頂管成功,通過頂管試驗,采用的措施,行之有效,管道標高調整達到了預期效果。通過古污2#到古污3#井的試項,積累了一定技術數據和實際土質情況,施工方案進行了必要調整,采取井點降水和壓密注漿措施,有效改善了土質的物理指標。正式施工后,頂管進展順利。
參考文獻
[1]余彬泉等.頂管施工技術[M].人民交通出版社,2003..
[2]葉濤廣東有色地勘局九三二隊,廣東韶關512026巨厚淤泥層中手掘式頂管施工《西部探礦工程》2008年第20卷第10期
[3]黎見明王維萍廣州市市政工程維修處510091淺談手掘式頂管的安全控制《非開挖技術》2005年第2期
[4]農勝南寧市政工程有限公司,廣西南寧530022頂管施工中管道偏差成因及糾偏措施《企業科技與發展:下半月》2009年第8期
[5]楊杰鄭州市市政工程總公司,450003大直徑頂管施工偏差及其防治《河南建材》2008年第5期
文章標題:Φ1200砼頂管糾偏一例
轉載請注明來自:http://www.56st48f.cn/fblw/ligong/jixie/6724.html
攝影藝術領域AHCI期刊推薦《Phot...關注:106
Nature旗下多學科子刊Nature Com...關注:152
中小學教師值得了解,這些教育學...關注:47
2025年寫管理學論文可以用的19個...關注:192
測繪領域科技核心期刊選擇 輕松拿...關注:64
及時開論文檢索證明很重要關注:52
中國水產科學期刊是核心期刊嗎關注:54
國際出書需要了解的問題解答關注:58
合著出書能否評職稱?關注:48
電信學有哪些可投稿的SCI期刊,值...關注:66
通信工程行業論文選題關注:73
SCIE、ESCI、SSCI和AHCI期刊目錄...關注:121
評職稱發論文好還是出書好關注:68
復印報刊資料重要轉載來源期刊(...關注:51
英文期刊審稿常見的論文狀態及其...關注:69
SCI期刊分析
copyright © www.56st48f.cn, All Rights Reserved
搜論文知識網 冀ICP備15021333號-3
