對瀝青路面施工技術和質量控制的探討

所屬欄目:交通運輸論文 發布日期:2010-11-20 16:52 熱度:

  摘要:在高速公路瀝青路面施工過程中,對施工技術和質量控制方法的說明,有效的控制了瀝青路面的施工質量與成本。為保證公路瀝青路面的平整度、均勻性,所提出的幾點措施,都是切實有效的,根據施工經驗和理論分析,這些施工技術的采用,保證并提高了路面施工質量和服務水平。
  關鍵詞:拌和;攤鋪;碾壓;施工;控制
  0前言
  為了確保車輛行駛安全和舒適性,路面平整度必須達到較高標準。根據施工經驗和理論分析,提高瀝青混凝土路面施工的均勻性技術,優化瀝青混合料,選擇先進設備和合理的施工工藝,嚴格施工管理,確保瀝青混凝土路面平整度達到較高水平是必要的。以下將作進一步的論述。
  1.工程概況
  浙江省麗水市某高速公路瀝青混凝土路面A合同段起訖樁號為主線K108+000~K138+400,全長30.4公里。本項目瀝青混凝土面層分項工程主要包含:①瀝青透層;②6mm厚瀝青稀漿下封層;③瀝青粘層;④瀝青防水層;⑤60mm厚粗粒式瀝青砼下面層;⑥60mm厚中粒式瀝青砼中面層;⑦40mm厚瀝青砼抗滑表面層。
  瀝青混凝土路面工程施工主要材料有:①石料;②砂;③礦粉;④瀝青、水泥。根據招標文件的規定,瀝青混凝土下面層采用AC-25I瀝青混凝土,中面層采用AC-20I瀝青混凝土,表面層采用AK-13A瀝青混凝土。抗滑表面層使用進口SBS改性瀝青;中、下面層的瀝青混凝土則采用重交通AH-70石油瀝青。各結構層礦料均采用玄武巖碎石,礦粉采用磨細的石灰巖礦粉。
  所有粗、細集料、礦粉和瀝青等均必須送具有相應資質等級的質量檢測單位檢測,在檢測合格后方可使用。
  2透層、下封層、粘層施工技術
  2.1透層
  ⑴透層施工材料采用重交通石油瀝青AH-70與煤油按質量比1:1進行配置而成。
  ⑵透層瀝青施工前,對水穩基層表面的松散材、污染物料全部清掃干凈。灑布溫度控制在150℃~170℃,灑布量為0.9~1.1㎏/㎡。
  煤油稀釋瀝青的制作要均勻,稀釋要徹底,無小塊未稀釋的瀝青存在。
  透層瀝青灑布應均勻,有遺漏地方要補灑。有多余瀝青未滲入基層應予清除。透層瀝青滲透深度應>5㎜。
  2.2封層
  在透層瀝青施工結束,透層稀釋瀝青充分滲透,輕質油充分蒸發后即可進行下封層施工。下封層采用SBS改性乳化瀝青,鋪筑厚度6mm。
  施工前必須將透層表面清掃干凈,對稀漿封層攤鋪機進行標定,確保稀漿混合料配合比準確。鋪筑機施工時要連續、均勻行駛,以利于鋪筑厚度的均勻、平整。控制施工氣溫不得低于10℃。鋪筑完成后用輪胎壓路機碾壓兩遍,如發現有團塊或松散等缺陷,則將其鏟除重鋪。封層鋪筑后待乳液破乳水分蒸發、干燥成型后再開放交通。
  2.3粘層
  粘層采用SBR改性乳化瀝青,噴灑采用全電腦控制瀝青灑布車,噴灑要均勻,噴灑過量處,應予刮除。噴灑粘層瀝青后,待破乳、水分蒸發完后緊接鋪筑瀝青砼層。
  2.4防水層
  粘結防水層瀝青采用SBS改性瀝青。在施工前,應將作業面層的塵土、雜物或油污清除干凈。用瀝青灑布車均勻噴灑SBS改性瀝青防水層。用碎石撒布車撒鋪單一粒徑規格的碎石,覆蓋率50%~60%左右。用輪胎壓路機碾壓成型。
  3瀝青面層混合料的拌和、攤鋪和碾壓
  本工程瀝青砼下面層采用60mmAC-25I瀝青混凝土,中面層采用60mmAC-20I瀝青混凝土,表面層采用40mmAK-13A瀝青混凝土。瀝青砼采用廠拌法集中拌和,汽車運輸混合料到工作面,兩臺瀝青砼攤鋪機成梯隊流水作業,壓路機碾壓密實的施工方法。
  3.1施工準備
  3.1.1編制施工組織設計方案:
  依據施工設計文件、國家及行業強制性標準、各相關施工技術規范、規程,公司管理與技術經驗總結,以及本工程的實際情況,對人機料組織調配運用、施工各工序、質檢驗收程序等進行施組設計,設計應切合實際,有針對性,對將來施工有指導意義。送監理工程師審核批準。
  3.1.2瀝青面層混凝土材料準備:
  堆放集料的場地全部用水泥穩定碎石進行硬化。各種集料分開堆放,并立標識牌。瀝青等各種材料要有足夠的貯備能力,能保證供應連續大規模施工的需要。
  3.1.3施工機具的檢查和調試:
  施工前對各種施工機具進行全面的檢查和調試,使其處于良好的技術狀態。
  3.1.4配合比設計
  目標配合比在工地試驗室進行。先確定礦料配合比,使初配的礦料合成級配接近規范分級的中值,再確定瀝青用量。對其樣品進行馬歇爾試驗和浸水馬歇爾試驗,根據各項試驗指標綜合確定最佳瀝青用量,據以調試出目標配合比的結合料配比,并報請監理工程師批準。
  生產配合比是按照批準的目標配合比,在試驗室監控下在拌和樓進行實際試拌。在試拌前,對瀝青拌和設備進行一次全面徹底的檢查、校核。在確認計量系統、測溫系統、瀝青噴灑量等功能運轉正常、計量正確后,按照批準的目標配合比及冷料倉流量測試結果,重新調整材料配合比以達到較優曲線。以此確定各熱料倉的材料比例,經干拌合成后進行篩分驗證,同時反復調整冷料,達到供料均衡,由此確定生產配合比。再取目標配合比最佳瀝青用量±0.3%共三個瀝青用量試拌進行觀察比較,再以各種試拌瀝青混青合料制作試件進行馬歇爾試驗,綜合選定滿足規范各項指標要求的最佳生產用瀝青用量。
  3.1.5鋪筑試驗路
  正式施工前,先鋪筑一段試驗路段,以驗證預定的施工方案是否可行,機械設備配置是否適用,操作工藝是否可以滿足要求,對施工方案、機械組合、操作工藝進行修正。確定在以后大規模施工中采用的松鋪系數、瀝青用量、攤鋪速度、壓路機類型、壓實工藝、碾壓溫度、速度及遍數等技術參數。
  在試驗路段施工過程中,嚴格遵守預定的施工方法和施工工藝。檢測人員在拌和站適時抽樣檢測瀝青混合料的穩定度、流值、空隙率、飽和度等指標;瀝青混合料攤鋪壓實12小時后,按標準方法在路上抽取芯樣進行密實度、厚度檢查,測量縱斷高程、橫坡、平整度指標。由于試驗段的各項技術參數是大規模施工的依據,故對攤鋪全過程作好記錄,對存在問題的進行分析研究并提出解決辦法。在此基礎上形成最佳的施工方法。
  4瀝青混凝土面層攤鋪
  4.1施工放樣
  沿線路每10m(彎道處每5m)設一基準線立桿,按施工標高懸掛基準線,立桿應牢固無松動。基準線應緊繃,下垂度不會超過1mm。由專職測量人員對基準線標高進行監測,確保在施工過程中基準線標高始終符合設計要求。
  下面層、中面層采用每臺攤鋪機走雙基準線中間加滑桿的方式控制縱、橫坡度,以確保平面標高定位準確;上面層采用浮動基準梁(滑鞋)控制攤鋪。
  4.2瀝青混合料拌和與運輸
  瀝青混合料采用間歇式拌和設備拌和,注意嚴格控制原材料加熱溫度,當瀝青混合料出廠溫度高于195℃時混合料作廢。
  A、瀝青加熱溫度:160~165℃(不使用改性瀝青)
  165~175℃(使用SBS改性瀝青)
  B、礦料加熱溫度:185~195℃(不使用改性瀝青)
  190~200℃(使用SBS改性瀝青)
  C、瀝青混合料出廠溫度:160~170℃(不使用改性瀝青)
  170~185℃(使用SBS改性瀝青)
  攪拌器充盈率為70%,每鍋攪拌時間為40s~50s,其中干拌不少于時間5s,拌好的瀝青混合料應均勻一致,無白花料,無結團成塊,無嚴重的粗細料分離,全部礦料顆粒被均勻裹覆。
  用15T自卸車運瀝青混合料。運輸過程中用帆布覆蓋,以確保瀝青混合料到現場滿足攤鋪溫度要求。離析或結塊或滯留在車上的混和料必須廢棄。
  4.3瀝青面層混合料的攤鋪作業
  本標段采用2臺德國生產ABG423瀝青攤鋪機成梯隊聯合攤鋪作業,攤鋪機之間的前后距離保持在10米以內,攤鋪機軌道重疊50~100mm。縱向連接處理:先攤鋪部分留下10~20cm寬暫不碾壓,作為后攤鋪部分地高程基準面,在最后作跨縫碾壓。
  瀝青混合料應緩慢均勻連續地攤鋪。攤鋪速度2~4m/min。攤鋪速度確定后不得隨意改變,以保證混合料平整、均勻地鋪在整個攤鋪寬度上,不致產生拖痕、斷層和離析。
  向攤鋪機送料的速率應與攤鋪機螺旋布料器的旋轉速率相匹配,攤鋪機螺旋布料器保持穩定速度均衡地轉動,兩側應保持不少于送料器高度2/3的混合料。有條件的可用混合料供料機,以保證攤鋪連續和均勻,可以消除攤鋪機側翼收張造成的混合料離析現象。
  攤鋪溫度控制在150~170℃(不使用改性瀝青)、160~175℃(使用SBS改性瀝青),在攤鋪過程中隨時檢測攤鋪寬度、厚度、平整度、路拱,若不符合要求,即時調整。
  在雨天,預鋪表面存積水、氣溫低于10℃時,不得攤鋪混合料。
  4.4瀝青面層混合料的碾壓作業
  ⑴在混合料完成攤鋪和刮平后立即對路面進行檢查,對不符合要求的地方應及時用人工進行調整,隨后進行壓實。
  ⑵壓實工作應按試鋪路面確定的壓實設備的組合及程序進行。備有經監理工程師認可的小型振動壓路機或手扶振動夯具,以用于狹窄地點壓實或修補。
  壓實采用雙筒鋼輪壓路機(可靜壓或振壓)和光輪壓路機進行。
  初壓:用鋼輪壓路機靜壓1~2遍,速度控制在1.5~2km/h。碾壓時驅動輪面向攤鋪機,碾壓坡道時驅動輪在低處。初壓應檢查平整度和路拱,必要時應修整。
  復壓:初壓完成后即刻進行復壓,先用重型雙鋼輪壓路機振動碾壓4遍,碾壓速度4~5km/h,然后用重型輪胎壓路機碾壓6遍,復壓速度為3.5-4.5km/h。
  終壓:緊接復壓后進行,采用雙鋼輪振動壓路機,關閉振動,速度控制在2~3km/h靜壓2遍,采用輪胎壓路機時速度控制在4~4km/h碾壓2遍,使路面無輪跡為止。
  ⑶壓路機配置見表1,壓路機速度應符合表2規定。

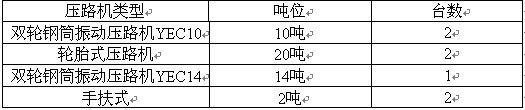

  表1壓路機配置

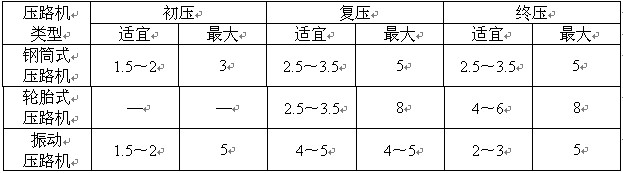

  表2壓路機的碾壓速度(km/h)

  ⑷瀝青路面的壓實度和平整度取決于碾壓溫度和壓實方法,碾壓按照緊跟、慢壓、高頻、低幅的原則進行,達到要求的壓實度后立即停止,以免過振。
  ⑸瀝青混合料初壓溫度不低于135℃,終壓完成時的溫度不得低于90℃。
  ⑹碾壓應縱向進行,并由材料攤鋪的低邊向著高邊進行,相鄰碾壓帶重疊1/3-1/2輪寬,
  ⑺壓路機每次碾壓停止位置不能在同一斷面上,而是每次前后錯開50cm左右,碾壓時,壓路機禁止在未碾壓成型或未冷卻的路段上轉向、制動或停留。在當天碾壓的尚未冷卻的瀝青混合料面層上,不得停放任何機械設備或車輛,不得散落礦料、油料等雜物。
  ⑻攤鋪時注意調整攤鋪機寬度,以免縱縫出現在行車輪跡密度最大的位置。各結構層的縱縫應錯開,避免出現通縫現象。
  ⑼在沿著側緣石、平石或壓路機壓不到的其它地方,應采用熱的小型手夯或機夯把混合料充分壓實。
  ⑽特殊路段的碾壓
  a)彎道或交叉口的碾壓
  先從彎道內側即較低一邊開始碾壓。對急彎應盡可能采取直線碾壓,并逐一轉換車道,壓實中轉向與速度相吻合,盡可能用振動碾壓,以減少剪切力。
  b)路邊碾壓
  壓路機在沒有支承邊的面層上碾壓時,可先在離邊緣30-40cm處開始碾壓,使之形成一條支承側面,以減少瀝青混合料碾壓時塌邊。向邊緣碾壓未壓部分時,壓路機每次只能向自由邊緣推進10cm。
  c)陡坡碾壓
  在陡坡上碾壓時,其大部分作用力將向下坡方向,因而增加了混合料順坡下移的趨勢。使從動輪始終朝著攤鋪方向,這樣從動輪起到了預壓作用,從而使瀝青混合料能夠承受驅動輪所產生的剪切力。陡坡碾壓中,壓路機的起動、停止、變速更要平穩,避免速度過高或過低,混合料溫度宜低不宜高。
  d)對于縱向冷接縫及橫向施工縫施工。
  如接縫處(包括縱縫、橫縫或其它施工縫)的混合料溫度已不能滿足壓實溫度要求,應采用加熱器提高混合料溫度,使之符合施工要求的溫度,碾壓應壓至無縫跡為止。否則,必須割掉重鋪。
  整個碾壓過程通過如下的質量控制程序(QC/QA)進行控制和保證。

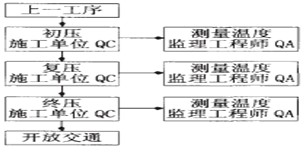

  瀝青路面碾壓過程QA/QC圖
  ⑾養護
  瀝青砼施工完成后,讓其自然冷卻后,混合料表面溫度低于50℃,再開放交通。
  6確保工程質量的措施
  6.1 制定質量總體目標
  本合同段總體目標是:確保工程一次交工驗收合格率100%,分項工程優良率95%,主要分項工程優良率100%,單位工程優良率100%,保證工程質量評定為優良。
  6.2建立工程質量保證體系
  依據國家及行業的法律法規、各相關強制性標準,施工規范規程及企業的規章管理制度,建立起完善有效的質量保證體系,具體如下:
  6.2.1建立以項目經理為首,項目總工程師具體負責,由工程技術、質檢、機械、試驗室等部門主要人員組成的質量管理小組,全面負責項目工程質量的管理工作。
  6.2.2全面貫徹ISO9001標準,建立崗位職責制度、獎罰制度、教育培訓制度、工程質量檢驗制度、質量事故處理制度等,使工程質量管理有法可依。
  6.2.3實行全員技術教育培訓,強化全員質量意識,做好開工前的技術準備和交底工作。
  6.2.4充分利用國內外先進的技術和管理經驗,推廣應用新技術、新材料,依靠科技進步提高工程質量。。
  6.2.5嚴格進行過程工程質量檢驗。每道工序必須經檢驗合格后,才進行下道工序施工。
  6.2.5編制《質量記錄清單》,認真填寫質量體系運行記錄和工程質量記錄,及時收集各種質檢資料,分類歸檔。
  6.2.6開展QC小組活動,提高了全員質量意識,及時解決各種技術、管理問題。7結束語
  高等級公路瀝青路面的施工質量控制,應叢原材料、機械配置、施工工藝等方面入手,重點抓攤鋪、碾壓、接縫處理的施工質量,采用先進的機械設備和合理的配置。通過這一系列措施,對施工全過程的質量進行嚴格控制,精心組織施工,使整個高速公路瀝青路面的施工質量和進度都能滿足合同的要求。
  通過兩年的工后質量跟蹤,該路經受住了高低溫天氣、重交通量的考驗,使用性能良好,完全符合設計的要求。
  參考文獻
  ⑴《新編公路施工手冊》中國環境科學出版社2002(5)
  ⑵王萍,瀝青混凝土路面裂縫產生的原因與綜合防治公路,2002(5)
  ⑶黃曉明,朱湘,瀝青路面設計北京:人民交通出版社2002

文章標題:對瀝青路面施工技術和質量控制的探討

轉載請注明來自:http://www.56st48f.cn/fblw/ligong/jiaotongyunshu/5380.html

相關問題解答

SCI服務

搜論文知識網 冀ICP備15021333號-3

主站蜘蛛池模板: 日本成人福利视频 | 一区二区在线不卡 | 三级免费 | 久久99视频精品 | 2019精品手机国产品在线 | 精品国产一区二区三区久久狼黑人 | 久久九九99| 91在线精品视频 | 九九视频在线观看 | 国产欧美性成人精品午夜 | 国产三区视频在线观看 | 一区二区三区在线免费 | 国产在线精品一区二区三区 | 欧美lesbianxxxxhd视频社区 | 91人人澡人人爽 | 亚洲网站在线观看 | 91色在线 | 成人妇女免费播放久久久 | 三级黄色片在线观看 | 国产中文字幕在线观看 | 午夜精品一区二区三区在线播放 | 自拍偷拍亚洲一区 | 国产男女视频网站 | 一级午夜aaa免费看三区 | 亚洲夜夜爽 | 精品欧美乱码久久久久久1区2区 | 中文字幕日韩一区 | 91在线电影 | 日韩在线小视频 | 嫩草网| 欧美日韩视频一区二区 | 99久久精品一区二区成人 | 国产成人一区 | 亚洲一区 中文字幕 | 成人精品在线视频 | 97精品久久 | www.亚洲视频 | 久久成人人人人精品欧 | 一级全黄视频 | 在线视频一区二区 | 精品久久久av |
