結合某一實例論靜壓管樁施工技術

所屬欄目:項目管理論文 發布日期:2010-08-27 15:12 熱度:


  摘要:本文通過一工程實例,總結靜壓管樁施工經驗供大家參考。
  關鍵詞:靜壓樁;施工技術;質量控制;實施效果

  1工程簡介
  某工程地上15層,地下1層,建筑高度51.35m,建筑面積為16572m2,建筑結構類型:一類高層建筑,現澆框剪、框架結構。
  工程地質情況:①人工填土層平均厚4.2m;②沖積土層平均厚10.96m;③殘積土層均厚6.1m;④燕山二期基巖均厚22.9m,頂面埋深17.1~27.95m。
  樁基工程安全等級為一級,采用靜壓PHCΦ500mm預應力C80管樁,管壁厚125mm,單樁設計承載力:抗壓2000KN,抗撥1000KN。樁端持力層為④燕山二期基巖的全風化巖層,樁長為18~25m。樁頂設計標高為-6.5m,局部達-7.5m,工程樁總數213根。
  2施工技術
  2.1機械選擇
  壓樁機的選型一般按1.2~1.5倍管樁極限承載力取值,靜壓樁機采用抱壓式,本工程選用全液壓靜力壓樁機(YZY-600型)樁機。樁機的夾角具選擇長夾具,保證夾樁時,樁身側壓應力較小,且更易控制樁的垂直度。壓樁速度為1.8m/min。樁機的壓力儀表按規定送檢,以確保夾樁及壓力控制準確。送樁器應考慮施工中有超深送樁,但送樁一般不宜超過4m。
  2.2施工準備
  2.2.1場地要求現場的坡度不宜大于1/100,地耐力應不小于140KN/m2。當樁機上坡時,坡度應控制在10%,上坡時卸掉樁機配置。對樁機處的地面有混凝土地坪及舊有建筑物基礎,應予鑿除。樁機最小工作半徑:樁位中心距周邊建(構)筑物應大于1/2壓樁機寬度+1.0m,且對建(構)筑物應有保護措施。
  2.2.2管樁堆放及管樁進場前應有出廠合格證和檢驗報告,強度應達設計值的100%。現場堆放不能超過4層。堆放在堅實、平整的場地上,以防不均勻沉降造成損樁,并采取可靠的防滾、防滑措施。
  2.2.3樁位測量定位根據基準點進行放樣,將軸線控制點引出6~8m,做好測量控制網。樁位可打短鋼筋并灑白石灰醒目標識。樁位測量允許偏差值:單樁10mm,群樁20mm。
  2.3壓樁順序
  對多于5根的群樁承臺應考慮壓樁時的擠土效應,應先施壓群樁,后壓群樁周邊較少樁的承臺;不同深度的樁基,應先深后淺,先大后小,自中間向兩邊對稱前進,或自中間向四周進行;盡量避免因樁機多次行走擾動地面土層,使地面沉陷;以經濟合理、運樁、喂樁方便為原則,根據場地情況,決定先壓樁再開挖基坑。

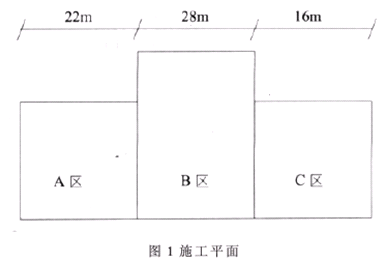

  分3個施工區段,如圖1所示。
  A、C區管樁采取逐排壓樁,B區的核心筒下的2個承臺的樁較密集,每個承臺的樁數9根,橫縱樁距為3.2D、3.6D(D為樁徑),采取由中部向外間隔逐排的壓樁方法。
  2.4工藝流程
  樁位測量定位→樁機就位→吊樁→對中→焊樁尖→壓第1節樁→焊接接樁→壓第n節樁→(送樁)→終樁。
  2.5壓樁技術
  2.5.1樁機就位
  樁機移至樁位置,將樁機調平,使夾持器的中心對正樁位中心。
  2.5.2管樁就位
  用樁機上的吊車吊起就近的管樁,指揮員指令吊車慢慢把管樁放入夾持箱內。當管樁下放至地面10cm處停車,夾持器把管樁夾緊,吊車的吊鉤放松。夾樁的壓力不大于5Mpa,并應逐次加壓。
  管樁對中方法:將鋼筋制成的Φ500mm的模具放置在地面上,模具的中心對樁位中心,而管樁周邊與模具的周邊對齊。管樁對中后,提起管樁少許,進行樁尖焊接,本工程采用十字式樁尖。
  2.5.3壓樁
  A、壓好第1節樁是保證整根壓樁質量的關鍵,定位和垂直度應嚴格控制,壓入時,先應根據機上水平儀調平機臺,同時須在樁機的正面和側面分別設經緯儀或吊線錘,監控下樁垂直度,樁身垂直度偏差不宜大于0.5%,壓樁速度不得大于2M/min。
  若樁身垂直度偏大,須撥出已壓入部分并根據經緯儀指示調整機臺水平度使樁身垂直,同時記錄此時機上水平儀的偏差量作為下次調平的修正值,再行壓入,并認真注意壓樁時的樁身和壓力表的變化情況,如有異常偏移或傾斜立即分析原因,并采取校正措施,在確認壓入方向無異常時,方可連續施壓。
  B、應合理調配管節長度,盡量避免接樁時樁尖處于或接近硬持力層,管樁接頭數不宜超過3個。同一承臺樁的接頭位置應相互錯開。
  C、由于全風化巖面起伏變化大,管樁終壓后會造成樁長不一,有砍樁與超送(后接樁),露出地面的管樁應及時截樁,截至地面以下300~500mm,以免樁機行走時損壞管樁。對超送樁的,待以后土方開挖后再進行接樁,視超送長度可采取人工挖孔、四周挖土接樁,或直接降低承臺墊層標高,但應確保樁頂嵌入承臺100mm。
  D、現場測量員對壓樁過程進行全程測點測量,以保證樁的垂直度。
  E、遇下列情況之一時應暫停壓樁,并及時與設計、監理等有關人員研究處理:①壓力值突然下降,沉降量突然增大;②樁身混凝土剝落、破碎;③樁身突然傾斜、跑位,樁周涌水;④地面明顯隆起,鄰樁上浮或位移過大;⑤按設計圖上要求的樁長壓樁,壓樁力未達到設計值;⑥單樁承載力已滿足設計值,壓樁長度不能達到設計要求。
  F、樁壓好后樁頭高出地面的部分及時截除,嚴禁施工機械碰撞或將樁頭用作拉錨點,送樁遺留的孔洞宜用小木板進行覆蓋。
  G、本工程在壓樁過程中認真記好壓樁時間,壓入樁長、所施壓力等讀數,以判斷樁的質量和承載力,當壓力表讀數突然上升或下降時,應停機對照地質資料進行分析,看是否碰到障礙物,或產生斷樁等情況,施工中禁止間斷壓樁。
  2.5.4接樁
  本工程的樁接頭采用CO2氣體保護焊,CO2氣體保護焊是以CO2作為保護氣體介質,依靠焊比和焊件之間產生電弧來熔化金屬進行焊接,以CO2氣體在電弧周圍造成局部的保護層,以防止有害氣體的侵入,保證焊接過程的穩定性,從而獲得高質量的焊縫。CO2純度要求不低于99.5%,否則會降低焊縫機械性能和產生氣孔,焊接作業區應設逢布防風措施。
  A、需接樁時,其入土部分樁段的樁頭宜高出地面0.8~1.0m,便于接樁焊接操作,上下節樁段錯位偏差不應大于2mm。
  B、管樁對接前,上下端板表面應用鐵刷子清刷干凈,坡口處應刷至露出金屬光澤。
  C、管樁接樁一般為“U”形坡口,可采用JM-56型的(屈服強度420Mpa,抗拉強度500Mpa,延伸率22%)Φ2或Φ2.5焊絲。焊接時宜先在坡口周圍上對稱點焊4~6點,再分層施焊,施焊宜由2個焊工對稱進行。
  D、焊接層數不得小于3層,內層焊渣必須清理干凈后方能焊外層,焊縫應飽滿連續。每道焊接接頭必須超前引弧以免產生缺陷,根部必須焊透。焊接部分不得有凹痕、咬邊、焊瘤、夾渣、裂縫等有害缺陷。表面加強焊縫堆高宜≤1mm,焊接后應進行外觀檢查,發現有缺陷應返工修整,樁端處間隙采用厚薄適當、加工成楔形的鐵片填實焊牢。
  E、盡可能縮小接樁時間,焊好的樁接頭應自然冷卻后才可繼續壓樁,自然冷卻時間不宜少于8min,嚴禁用水冷卻或焊好后立即施壓。焊接接樁應按隱蔽工程進行驗收。
  2.5.5送樁
  本工程送樁長度為0.5~4.5m,當樁頂壓至接近地面需要送樁時,應測量出樁垂直度并檢查樁頂質量、合格后立即送樁。送樁器的中心與管樁中心線應吻合一致。
  2.5.6終壓
  正式壓樁前,分別對不同的樁型進行試壓樁,確定壓樁的終壓技術參數為:以壓樁力為主要控制指標,有效樁長為參考參數。當有效樁長小于20m時的終壓值取18Mpa(4500KN)當有效長小于15m時,取終壓值19Mpa(4750KN),滿壓不再貫入后復壓3次,間隔5min,每次持荷10s,總沉降量不超過10mm。
  2.5.7截樁
  樁頭截除采用鋸樁器截斷,禁用大錘敲擊或強行扳拉截樁。樁頂標高偏差不得大于2cm。電動切割機通過螺栓連接固定在抱箍上,通過手柄,進行割樁工作,割樁時需加水,操作時需要換幾個方向。
  3施工質量控制要點
  3.1加強管樁的進場檢查驗收工作。管樁使用前應進行全數的外觀檢查(樁身裂縫、端板的外觀)。管樁的吊運應輕吊輕放、避免劇烈碰撞,進場的管樁應分類堆放整齊,墊木宜用耐壓的枕木,不得不用有棱角的金屬構件替代。管樁堆放超過2層時,應用吊機取樁、嚴禁拖樁。當堆放管樁不超過2層時,可拖拉取樁,但拖地端應用廢輪胎等彈性材料保護。
  3.2壓樁施工過程中,應對周圍建筑物和圍墻進行變形監測,并做好記錄。
  3.3對群樁承臺壓樁時,應考慮擠土效應。靜壓樁的樁位復核一般在土方開挖后進行,土方開挖施工中應注意樁的成品保護,考慮土體反彈,土方開挖宜在壓樁后的2周后進行,應采取分層均勻開挖,每次開挖的深度應視土質情況確定,粘土質土一般控制開挖深度為1.5~2.5m,淤泥質土的開挖深度一般控制在0.5~1.5m,土方開挖時采取了由四周分層均勻開挖,樁間較密的土方采用小型反鏟開挖,則土層中的擠土應力被均勻地釋放。
  3.4地質報告表明本工程的孤石較多,對有孤石樁位采取補勘措施,探明孤石的大小、位置,因本工程孤石埋藏較淺,對小孤石可采取用送樁器進行排擠引孔,體積大的先用挖土機清除。
  3.5根據地質報告和實際情況確定配樁計劃,并考慮同一承臺的樁接頭位置應錯開。
  3.6第1節樁入土垂直度偏差應控制在0.5%內,樁身垂直度度偏差小于1%。
  3.7終壓值由設計根據現場試樁情況及工程地質勘探報告等確定,一般磨擦樁以樁長為控制條件:①大于20m的端承磨擦樁以樁長為主,終壓對照;②對于15~20m長的樁,密實砂土持力層時,應以終壓力達2.0~2.5倍的設計荷載為終壓控制條件,穩壓不少于3次;③對于長度小15m樁,粘土持力層時,應以終壓力為終壓控制條件;宜連續多次復壓。
  3.8管樁與承臺間的連接是靠管樁伸入承臺及頂部現澆的樁芯混凝土,因此,管樁入承臺高度及錨筋長度必須確保。
  4實施效果
  在213根管樁施工完成后,根據結構設計和規范要求,選取3根抗壓樁作豎向靜載試驗,最大試驗荷載1.65倍承載力設計值,檢測結論極限承載力≥3300KN,均符合設計要求,取52根樁進行基樁反射波法檢驗,檢驗結果47根符合I類樁,5根為II類樁。樁基工程質量全部合格。

  搜論文知識網致力于為需要刊登論文的人士提供相關服務,提供迅速快捷的論文發表、寫作指導等服務。具體發表流程為:客戶咨詢→確定合作,客戶支付定金→文章發送并發表→客戶接收錄用通知,支付余款→雜志出版并寄送客戶→客戶確認收到。鳴網系學術網站,對所投稿件無稿酬支付,謝絕非學術類稿件的投遞!

文章標題:結合某一實例論靜壓管樁施工技術

轉載請注明來自:http://www.56st48f.cn/fblw/jingji/xiangmu/2396.html

相關問題解答

SCI服務

搜論文知識網 冀ICP備15021333號-3

主站蜘蛛池模板: 国产在线激情视频 | 国产99久久 | 精品国产伦一区二区三区观看说明 | 日韩中文视频 | 欧美成人激情视频 | 中文字幕亚洲一区二区三区 | 91操操操| 久久99精品久久久 | 色屁屁在线观看 | 综合婷婷 | 久久99深爱久久99精品 | 亚洲视频二区 | 久久激情视频 | 国产成人艳妇aa视频在线 | 天天天天操 | 国产婷婷精品 | 中文一区二区 | www国产精| 在线观看中文视频 | 91国内在线观看 | 久草网站| 久久大陆| 古装人性做爰av网站 | 综合久久综合久久 | 午夜国产精品视频 | 精品视频一区二区在线观看 | 精品国产鲁一鲁一区二区张丽 | 色综合成人网 | 欧美极品视频在线观看 | 国产一区二区三区视频在线观看 | 久久人爽爽人爽爽 | 激情婷婷 | h漫在线观看 | 久久99精品久久久 | 色橹橹欧美在线观看视频高清 | 夜夜撸av | 亚洲精品福利视频 | 久久久久中文字幕 | 91在线影院 | 亚洲精品视频网站在线观看 | 亚洲国产精品激情在线观看 |
