摘要:本文就地質災害防治工程中的風險管理進行初步探討,對地質災害防治工程項目中的風險識別、風險定性分析、風險定量分析、風險決策及風險的分類管理等方面進行分析和研究,為地質災害防治工程項目科學決策提供一些依據。
關鍵詞:地質災害,防治工程,風險管理
前言
地質災害包括自然因素或者人為活動引發的危害人民生命和財產安全的山體崩塌、滑坡、泥石流、地面塌陷、地裂縫、地面沉降等與地質作用有關的災害[1]。地質災害防治工程作為特殊的建設項目,除具有項目的一次性、獨特性、目標的確定性、活動的整體性特征以外,由于其規模大、周期長、危險性大和復雜等特點,在實施過程中存在著比普通建設工程更多的不確定的因素,具有更大的風險,進行風險管理尤為重要。在目前地質災害防治工程項目實施過程中,風險管理是一個比較薄弱的環節,針對此情況,本文就地質災害防治工程中的風險管理進行初步探討,希望通過對地質災害防治工程項目的風險管理,為地災項目科學決策提供一些依據。
1項目風險管理的一般原理
1.1項目風險管理
風險管理是人們對潛在的意外損失進行辯識、評估、預防和控制的過程。風險管理在項目管理中屬于一種高層次的綜合性管理工作,在項目管理體系中占有重要的地位,它是分析和處理由不確定性產生的各種問題的一整套方法,包括風險識別、風險評估、風險決策及風險監控[2],如圖1所示。

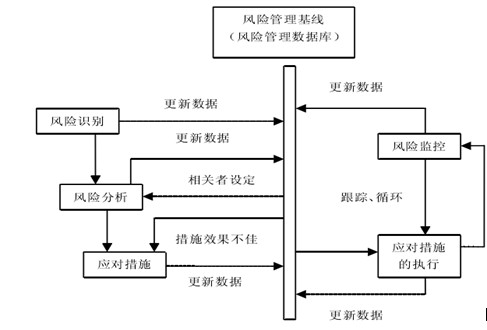

圖1風險管理框架
2地質災害風險管理的現狀
地質災害包括自然因素或者人為活動引發的危害人民生命和財產安全的山體崩塌、滑坡、泥石流、地面塌陷、地裂縫、地面沉降等與地質作用有關的災害[4]。
我國是世界上地質災害危害最嚴重的國家之一,災害種類多、發生頻率高、分布范圍廣,直接影響到國家經濟的發展和人民生活的各個方面。在災情研究方面,我國在二十世紀七十年代后,對地質災害研究才逐漸重視。隨著研究理論不斷提高,內容日益豐富,對災害活動強度(危險性)的分析日益定量化,對受災體易損性的分析不斷加強,災情評估不斷向模型化、定量化、現代化方面發展。至目前,在地質災害災情評估方面,不論在理論上還是在實踐上,都取得了豐富成果,同世界同類研究相比,許多內容居國際領先水平[5]。
滑坡地質災害風險從概念上講,就是滑坡發生的概率以及滑坡產生不良后果的可能性。也就是說,滑坡地質災害風險包括發生破壞的可能性及其所產生的后果兩方面[6]。地質災害風險管理是國際上較為前沿的問題。簡單地說,災害風險管理涉及五個層次,即災害的發育分布性、成災因素、風險分析、風險評估和風險控制。就地質災害領域而言,包括地質災害調查、監測、評估以及政府編制防治預案、應急方案等等[7]。國外在這一領域做了大量工作,形成了一套規范化的方法,有很多很好的經驗可學。
3地質災害風險管理中存在的問題
我國在風險管理方面與國外存在著較大差距,地質災害防治工程項目風險管理方面尚處于早期階段,在地質災害風險管理中存在的問題包括:對地質災害風險認識不足,由于人類工程活動力度加大,不合理的工程活動引發的地質災害已占地災總數的60%以上,個別地區甚至達到80%。即使在廣東、福建、江西、貴州這些原本災害很少的地區,由于工程開挖量明顯增加,導致地災頻發。例如,貴州三穗高速公路建設,由于工程開挖量明顯增加,導致地災頻發。在貴州三穗高速公路建設中,由于工程隊伍對邊坡開挖及防護缺少經驗,誘發滑坡,發生掩埋37人的慘劇。公路建成后,當?shù)鼐用裢谕鈧?cè)修建成排的吊腳樓,暴雨或河流漲水時,地基滑塌容易導致房屋的損毀和人員傷亡。
地質災害防治工程項目風險管理中的不足主要表現在地質災害防治工程項目中的風險識別、風險定性分析、風險定量分析、風險決策及風險的分類管理等方面。
4地質災害防治工程項目中實例分析
4.1項目概述
長江三峽庫區重慶市云陽縣老城區五峰山崩滑流應急治理工程位于重慶市云陽縣老城區五峰山。五峰山滑坡位于云陽縣西城滑坡后緣上部,五峰山新滑坡為2001年1月17日發生的順層巖質滑坡,崩塌堆積于斜坡下部標高245-410m緩坡上,緩坡堆積厚度約10m,后緣斜坡堆積厚度1-2m,總體積5.77萬余m3。在山頂540-580m標高的東西兩側,發育有近3萬余m3滑坡變形體。
4.2設計簡介
該次應急治理工程設計防治方案采用抗滑樁工程、泥石流攔擋工程、SNS柔性網攔擋工程、簡易排水工程、危石清除工程及臨時緩沖區設置等。
本次應急防治工程設計主要工作量如下:
•抗滑樁:本工程設計1500mm×2000mm人工挖孔樁共計20根,其中防崩滑抗滑樁16根,樁長16-20m,濾水抗滑樁4根樁長9m。
•擋墻;C20擋墻132m3。
•防護網:本工程共計設計SNS防護網工程560m2,其中抗滑樁上部用SNS網260m2,SNS防護網工程300m2。
•柔性堆石壩:砌石500m3
•土方開挖與回填:4000m3
4.3項目的特點、難點
1)本工程為重大地質災害滑坡應急治理施工項目,施工難度較大,技術要求高,工作量大,工期緊;
2)防崩滑抗滑樁樁基開挖將影響滑坡土體穩定,開挖時需采取加厚、加筋護壁等措施以防止土體下滑,且必須作好通風、安全照明、孔內排水等工作,并注意觀察土體的變形;
3)施工環境條件差,施工用水用電困難;施工機具、施工原材料需人力轉運,轉運垂直高度達300m;施工區域分散,施工作業場區為一50°斜坡。
4)本次重大地質災害應急治理項目政治性強,各級政府、新聞媒介、廣大群眾高度關注;
5)本項目勘察資料缺乏,設計中不可預料因素眾多,且搶險施工時,隨時可能發生新的地質災害,故本次滑坡應急治理工程施工全過程采取信息法動態施工。
4.4風險識別
地質災害防治工程項目風險管理就是要最大限度地控制和防范項目實施過程中各種風險的發生,盡最大努力減少和彌補由于風險發生所造成的損失。要正確地進行地災項目的風險管理,首先必須了解該項目實施過程中具體有哪些風險,然后才能針對不同的風險情況采取相應的防范措施。經各方面認真分析,該項目主要存在以下風險:
、倩嘛L險。該項目為滑坡?lián)岆U治理項目,實施期間因下雨、施工影響以及滑坡自身孕育發展,都可能造成地質災害——滑坡、泥石流的發生。
②勘察風險。由于時間緊急,該項目僅做初步地面地質調查,對地下地質情況了解有限,且多為經驗數據。
、墼O計風險。由于勘察資料及施工條件限制,該項目設計及實施方案雖歷經三次專家組評審,仍可能存在因設計錯誤或不合理而造成的大量風險。
、茼椖繉嵤╇A段的風險。包括政策風險、合同風險、履約風險、資金風險、安全責任事故以及客觀環境風險。
對項目中可控制風險,如合同風險、履約風險等,可以通過加強管理、提高業務水平的方式來防范和控制風險;對項目中不可控風險,如滑坡風險、施工客觀環境條件風險,可以通過風險轉移和風險分離的方法來轉移風險或降低風險所造成的損失。
4.5風險評估和風險控制措施
在項目實施前,分別組織由市級地災專家組、單位領導、項目技術人員(地質、測量、設計)及項目主要管理人員對現場實地踏勘,并進行專題分析研究,對各類風險因素發生的可能性、該因素造成的影響以后果進行分析。可能性分類:
A:發生可能性很少或不會發生;
B:發生的可能不是非常大;
C:很可能會出現。
后果分類:包括技術(勘察、設計及施工技術風險)、安全、費用及工期,后果分為A、B、C三類。
A:影響很小,導致后果不嚴重;
B:影響中等,后果較嚴重;
C:影響最大,后果也最嚴重。

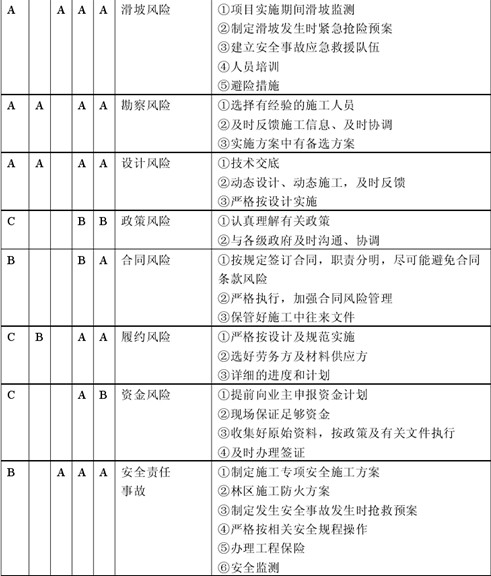

在對云陽五峰山滑坡?lián)岆U治理項目風險評估分析基礎上,我們?yōu)槊恳环N識別出的風險因素制定了相應的控制措施詳見表7.1。
風險控制主要措施是明確各處組織的責任,從詳細的計劃、施工進度到意外事故計劃等。從上表分析我們可以看出,地質災害防治工程項目的風險因素具有較高的風險,它們導致的后果將會威脅到整個項目。
結論:
通過本文對地質災害防治工程項目風險管理的一般原理、地質災害防治工程項目風險識別、地災項目風險管理分析、地質災害防治工程項目風險決策、地質災害防治工程項目風險分類以及地質災害防治工程項目實施中的風險管理等方面的研究。為地質災害防治工程項目提出了風險管理有關的管理模式及分析方法,可為與地質災害防治項目有關的各類項目經理、企業領導和工程技術人員提供參考。
表7.1風險因素及其控制措施
參考文獻:
。1]卓萬生.地質災害風險管理對策論.地質災害與環境保護.2006第17卷第1期.50-51
。2]周云.工程項目風險管理模式初探.湖南工業職業技術學院學報,2004年6月第4卷第2期.50-52
。3]梁世連主編.工程項目管理學.大連:東北財經大學出版社,2001
。4]楊子勝楊建中楊毅輝.基坑工程項目風險管理研究.科技情報開發與經濟.2004年第14卷第92期.205-207
。5]白思俊主編.現代項目管理(下冊).北京:機械工業出版社,2002
[6]甘鳴華主編.項目管理(下).北京:中國國際廣播出版社,2001
。7]戚安邦著.現代項目管理.北京:對外經濟貿易大學出版社,2002
文章標題:地質災害防治工程項目中的風險管理研究
轉載請注明來自:http://www.56st48f.cn/fblw/ligong/kuangye/5986.html
攝影藝術領域AHCI期刊推薦《Phot...關注:106
Nature旗下多學科子刊Nature Com...關注:152
中小學教師值得了解,這些教育學...關注:47
2025年寫管理學論文可以用的19個...關注:192
測繪領域科技核心期刊選擇 輕松拿...關注:64
及時開論文檢索證明很重要關注:52
中國水產科學期刊是核心期刊嗎關注:54
國際出書需要了解的問題解答關注:58
合著出書能否評職稱?關注:48
電信學有哪些可投稿的SCI期刊,值...關注:66
通信工程行業論文選題關注:73
SCIE、ESCI、SSCI和AHCI期刊目錄...關注:121
評職稱發論文好還是出書好關注:68
理工論文范文
建筑設計論文 城市規劃論文 礦業論文 機電一體化論文 包裝論文 交通運輸論文 化工論文 電力論文 水力論文 自動化論文 車輛論文 冶金論文 工業設計論文 機械論文
SCI期刊分析
copyright © www.56st48f.cn, All Rights Reserved
搜論文知識網 冀ICP備15021333號-3
